来源:山西省能源局
发布时间:2025年09月05日
点击数: 49

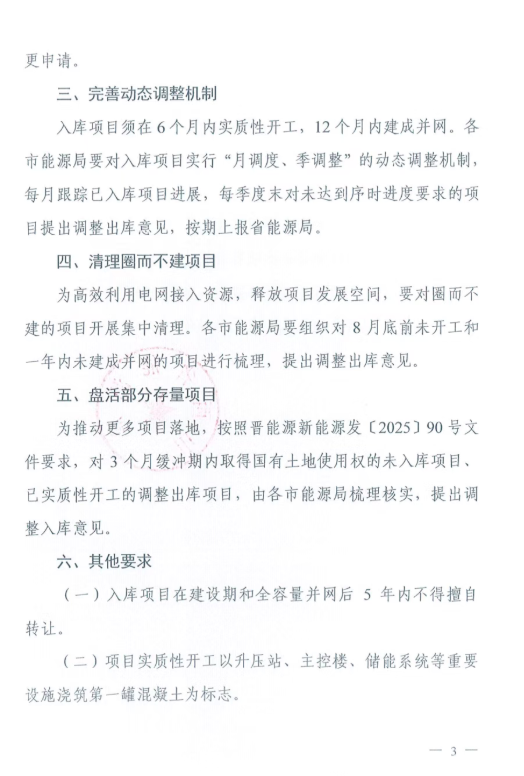

近日,山西能源局下发关于加强新型储能项目管理工作的通知。通知指出,入库项目须在6个月内实质性开工,12个月内建成并网。入库项目在建设期和全容量并网后5年内不得擅自转让。
清理圈而不建项目方面,通知表示,要对圈而不建的项目开展集中清理。各市能源局要组织对8月底前未开工和一年内未建成并网的项目进行梳理,提出调整出库意见。
对3个月缓冲期内取得国有土地使用权的未入库项目、已实质性开工的调整出库项目,由各市能源局梳理核实,提出调整入库意见。
特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
