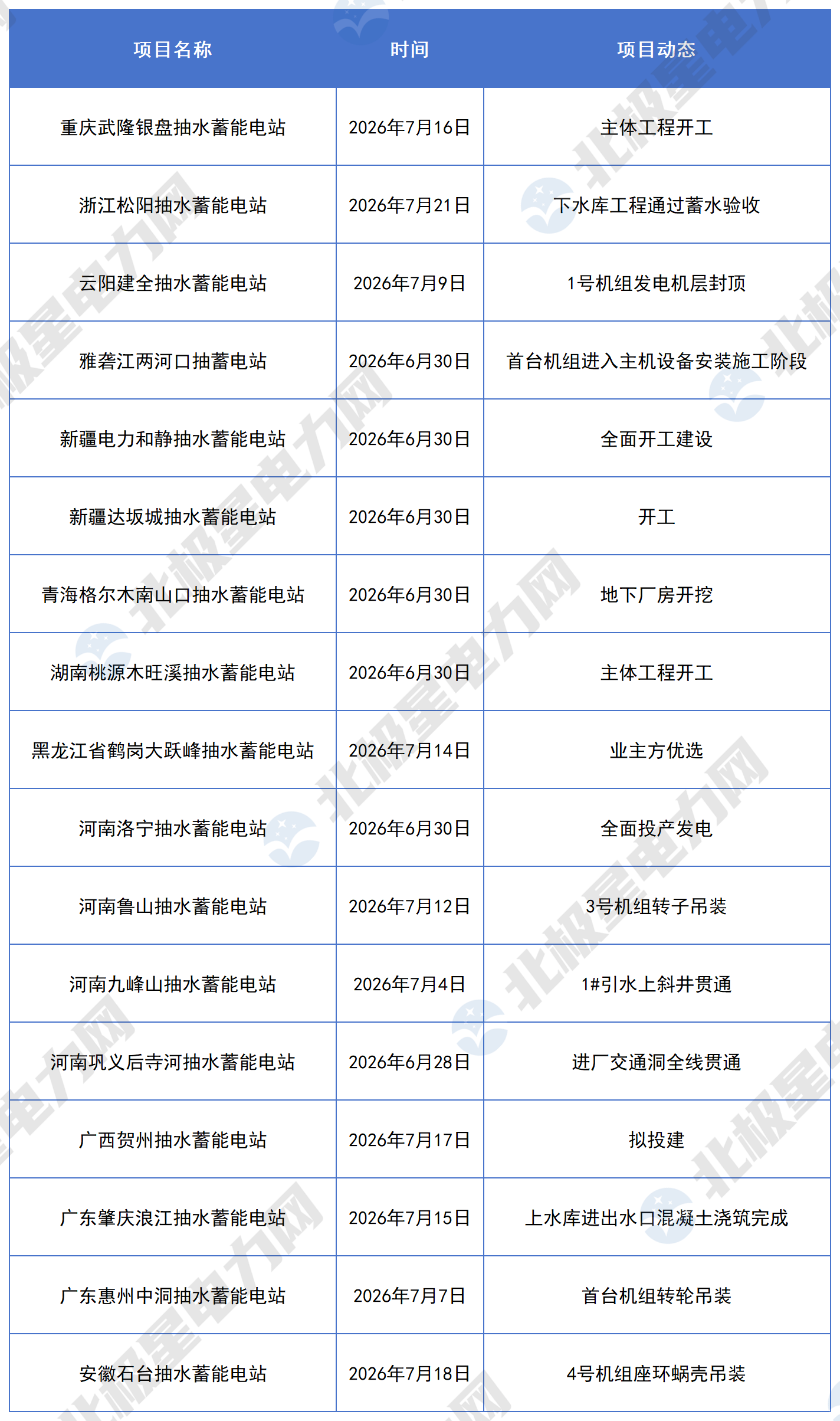

北极星电力网整理了2026年7月的抽水蓄能电站项目动态,17座抽水蓄能电站迎来新进展,其中:
重庆武隆银盘抽水蓄能电站
7月16日,中国大唐首个抽水蓄能项目——武隆银盘抽水蓄能项目主体工程开工,标志着该项目正式由施工准备阶段全面进入主体工程建设阶段。
该项目是中国大唐践行能源安全新战略,助力重庆构建新型电力系统、绿色低碳转型的重点工程,安装4台30万千瓦可逆式水轮发电机组,总装机容量120万千瓦,计划2030年首台机组投产发电,2031年实现4台机组全部投产。
新疆电力和静抽水蓄能电站
6月30日,新疆电力开都河公司和静抽水蓄能电站上库交通道路工程及导流工程开工建设,标志着新疆装机规模最大的抽水蓄能电站建设全面提速。
和静抽水蓄能电站位于新疆巴州和静县,是国家《抽水蓄能中长期发展规划》重点实施项目,总装机210万千瓦,共安装6台单机容量35万千瓦立轴单级混流可逆式水轮发电机组,可实现连续满发7小时稳定运行。
新疆达坂城抽水蓄能电站
6月30日,新疆达坂城抽水蓄能电站正式开工。项目规划总装机容量为140万千瓦,投运后年发电量可达19.83亿千瓦时,主要承担新疆电网调峰、填谷、调频、调相和紧急事故备用等任务。
湖南桃源木旺溪抽水蓄能电站
6月30日,国家电投集团五凌电力湖南桃源木旺溪抽水蓄能电站主体工程正式开工。该项目位于湖南省常德市桃源县,总装机容量120万千瓦,是国家电投集团首个抽水蓄能项目、湖南省“十四五”能源保供重点工程,计划2030年3月首台机组投产,同年12月全部机组投产发电。
