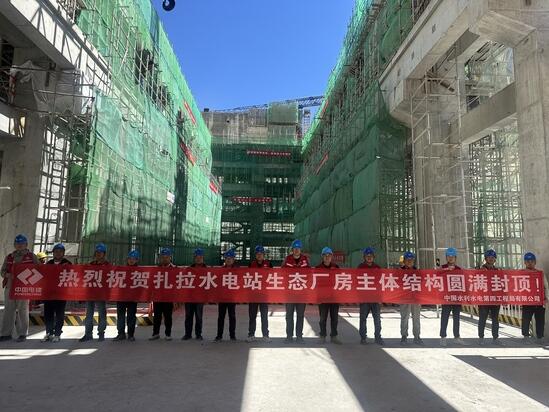

7月25日,西藏大唐扎拉水电站生态电站厂房混凝土浇筑施工全部收官,厂房主体结构顺利封顶,标志着生态电站土建工程取得关键节点突破,项目即将全面转入机组设备安装阶段。
大唐扎拉水电站是国家“十四五”重点清洁能源项目,也是西藏百万千瓦级骨干水电工程。本次完工的生态电站坐落于枢纽右岸非溢流坝坝后临河区域,整体配套坝式进水口、压力钢管、坝后地面厂房及消防水池,采用单管三机供水布局,装设3台立式机组,总装机3乘5兆瓦,兼顾生态流量下泄与清洁发电双重功能。
生态电站坝式进水口顶高程2820米、底高程2805米,内设双孔拦污栅与渐变流道,通过曲线平顺过渡减小水流损耗。输水系统管路采用直径3米压力钢管,总长91.2米,垂直高差48.1米,进入厂房后分三支1.8米支管分别供给机组,设计引水流量每秒33立方米,输水路线短、水流条件优良。
本次完工的坝后地面厂房轴线与溢流坝垂直,机组紧邻河床布设,整体外形尺寸58.3米乘28米乘37.7米,涵盖主厂房、五层副厂房、三层安装场及尾水配套设施。主厂房分层设置蝶阀廊道、水轮机层、发电机层,配套控制阀、检修集水井;后侧边坡布置多层副厂房,分层布设高低压配电、主变、控制保护、通信直流等成套机电用房;下游配套独立安装场,设置通风、蓄电池等附属设施,整体功能分区清晰,满足机组安装、运维检修全部需求。
高原高寒缺氧、昼夜温差大、施工精度要求严苛,为保障厂房浇筑质量,项目部优化温控、浇筑、养护全流程工艺,落实全过程质量管控,高标准完成各层结构、廊道、配电用房浇筑任务,所有结构尺寸、高程指标均符合设计规范。
厂房主体完工为后续施工扫清土建障碍。下一步,施工局将统筹调配人员、起重、机电设备资源,全面启动水轮发电机组、高低压电气设备安装调试工作。项目团队将持续坚守安全、质量、进度底线,稳步推进生态电站建设,助力藏东南清洁能源基地建设,为区域绿色低碳发展注入持久动能。
