孟底沟水电站左岸坝肩全线开挖至坝顶平台高程

来源:水电四局

发布时间:2026年07月01日

点击数: 41

6月28日,孟底沟水电站左岸坝肩开挖顺利抵达坝顶高程2259米,较合同工期提前6个月完成。这一阶段性目标的实现,标志着电站边坡开挖工程取得重大突破,为大坝主体后续施工奠定了坚实基础。

孟底沟水电站是雅砻江中游七级开发方案中的第五个梯级,上游与楞古梯级衔接,下游与杨房沟梯级衔接,枢纽区位于四川省甘孜州与凉山州交界的雅砻江干流上。电站采用坝式开发,坝型为混凝土双曲拱坝,最大坝高201米,坝顶高程2259米,坝基高程2058米,总装机容量240万千瓦,年发电量预计可达104亿千瓦时。

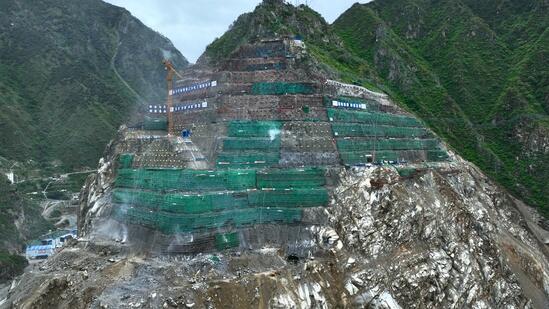

左岸高程2259米以上边坡涵盖进水口、坝肩和缆机平台边坡三大区域,地处青藏高原向四川盆地过渡的陡坡地带,地形险峻,坡度多介于50至70度之间,局部超过80度。面对高边坡、陡倾角、窄工作面等复杂条件,项目部采取分层、分区、分段推进的策略。每一层级开挖均严格贴合山体原始地形,坝肩区域工作面最窄处仅十余米。施工时,设备利用平台进入作业面,护坡钻机或锚固钻机蹬渣进行锚索、锚杆造孔,河侧前沿同步以液压反铲翻渣至河谷出渣,犹如在陡峭山体上实施“雕刻”式精细作业,既保证进度,又最大限度减少对保留岩体的扰动。

在施工组织上,项目部创新立体协同施工运输体系:在高程2370米布设塔机搭建空中运料通道,搭配无人机辅助转运;在高程2340米马道设置25吨汽车吊,补齐塔机作业盲区。针对2259—2290米施工区域,拓宽302号上坝交通洞洞口,增设作业平台与运输便道,增加出渣通道,大幅提升了出渣效率。

自2025年7月边坡开挖启动以来,项目部累计下挖226米,占整体开挖高度422米的近54%,平均月下降速度达18.83米,处于行业领先水平;尤其今年二季度,月均开挖速度提升至30米,创下施工新纪录。开挖过程中,通过精确设定孔网参数、运用毫秒延时起爆技术、严格管控单孔药量,在确保进度的同时有效降低了对保留岩体的扰动。截至目前,左岸边坡累计完成土石方开挖125.3万立方米,喷锚支护面积4.5万平方米,锚杆及锚杆束约1.2万根,锚索施工约1050束。

此次坝顶高程节点的提前实现,为项目部后续开展左岸拱肩槽开挖支护工作创造了有利条件,也为大坝主体工程全面施工按下了“快进键”。
