尼泊尔马楠马相迪水电站隧洞掘进创新高

来源:水电七局 作者:赵伟轩

发布时间:2026年06月03日

点击数: 59

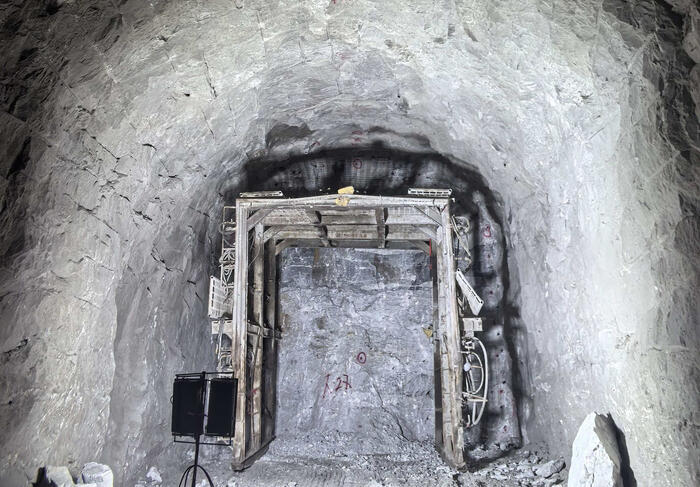

6月1日,尼泊尔马楠马相迪水电站项目隧洞建设传来捷报:3号隧洞下游单工作面5月月进尺突破110米,主洞累计进尺达631米,首次跨越600米里程碑,较前期月均400米进尺大幅提升,刷新项目施工纪录。

3号隧洞设计全长1795米,当前累计进尺954米。依据该隧洞下游单工作面5月份110米的月进尺突破成果,预计年底可实现全线贯通。

施工期间,项目面临供电不稳、围岩地质复杂、洞内渗水等多重挑战。项目团队科学调配资源、优化施工流程,严格落实电力保障、排水处理及围岩监测等关键环节管控;全体施工人员协同配合、轮班作业,在确保安全与质量的前提下,有效提升施工效率。

此次突破彰显项目团队的攻坚能力,为工程稳步推进奠定坚实基础。后续,项目部将持续紧盯节点目标,全力保障项目按期高质量完工。
