安康水电厂1号机组进入72小时试运行

来源:水电四局 作者:焦宇拓

发布时间:2026年05月26日

点击数: 63

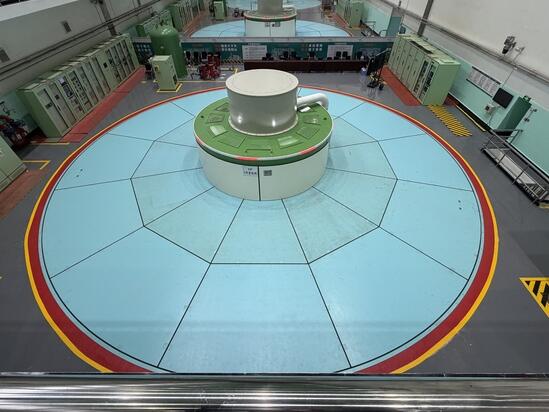

5月22日,由水电四局机电安装分局承建的国网安康水电厂1号机组改造项目,顺利完成第七次开机试验,正式进入72小时试运行,标志着1号机组改造施工任务圆满收官。

1号机组满负荷稳定运行,上导摆度0.05毫米、下导摆度0.04毫米、水导摆度0.03毫米,机组安装质量评定优良,各项参数、设备状态、系统工况全部正常,施工质量得到充分验证。

本次机组改造是服务电网“双碳”发展、强化清洁电源保障的重点技改项目,工程覆盖面广、专业交叉繁杂、技术标准严苛、施工挑战突出,累计完成189项改造任务,涵盖水轮机、发电机、电气及输水系统等核心设备。施工团队稳妥推进多项关键工序与专项检修,依托精细管控与技术攻关,根除设备隐患、优化设备工况,有效增强机组调峰调频性能、运行稳定性与发电效能。

安康水电站位于陕西省安康市汉滨区,是汉江干流梯级开发中的“龙头”电站,肩负着防洪、生态保护、能源供应等多重社会责任。其机组增容改造工程于2021年启动,分局已先后完成2号、4号、3号、1号机组的改造。通过本轮改造,机组运行效率和稳定性实现系统性升级,将为区域电网提供更加稳定、清洁的电力支撑,进一步彰显其综合效益。
