14座抽水蓄能电站迎重要进展:5座电站开工、核准

来源:北极星电力网 作者:sunshine整理

发布时间:2026年05月19日

点击数: 33

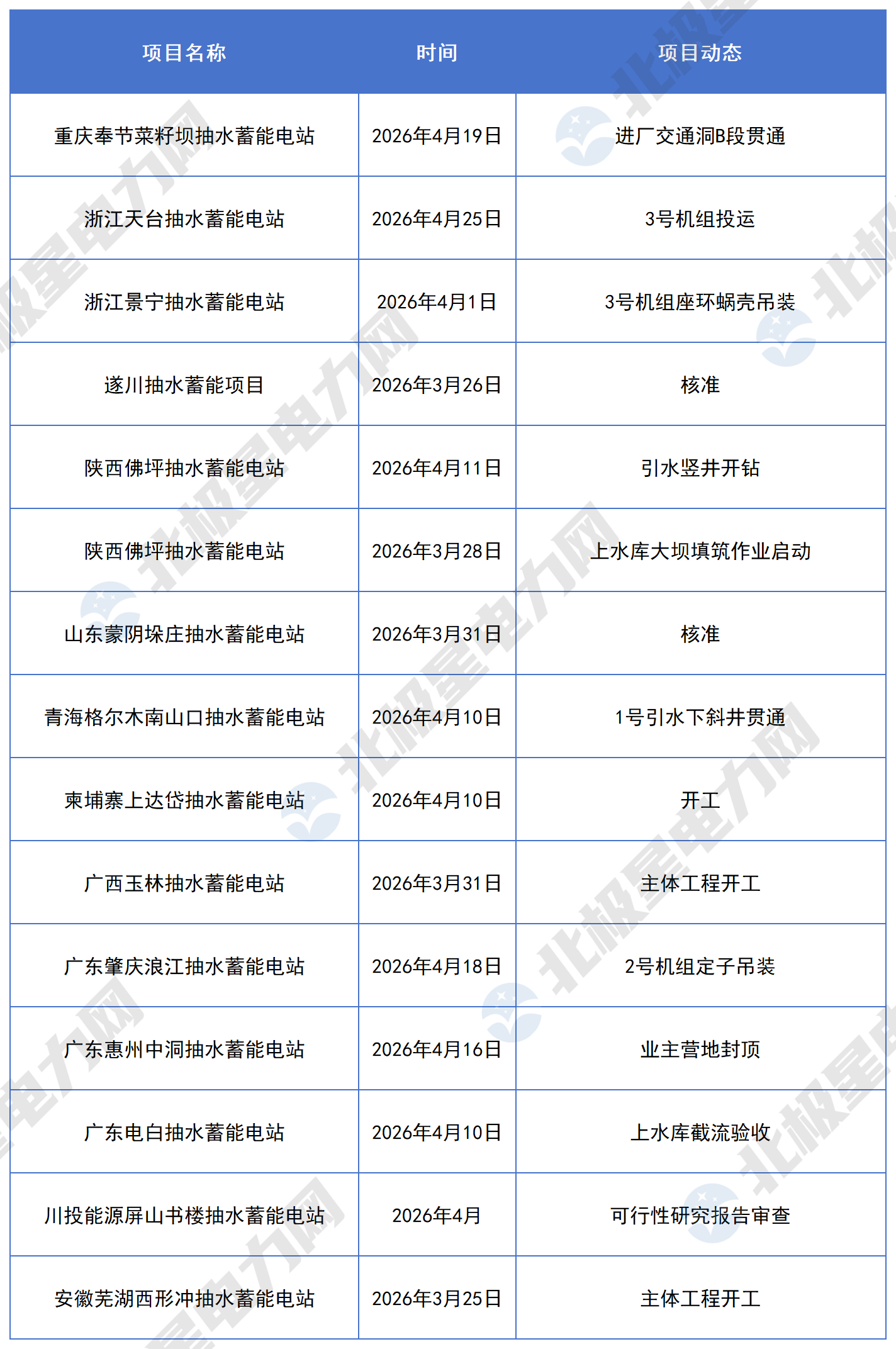

北极星电力网整理了2026年4月公开发布的抽水蓄能电站动态,14座抽水蓄能电站迎来重要进展。

3月26日,江西省发展改革委发布关于江西遂川抽水蓄能电站项目核准的批复。该项目位于吉安市遂川县大坑乡和五斗江乡境内,项目总装机容量120万千瓦,主要建设内容为安装4台单机容量30万千瓦的单级立轴混流可逆式水泵水轮发电电动机组,建成后服务江西省电网。电站枢纽工程主要包括上水库、下水库、输水系统、地下厂房、地面开关站等建筑物以及配套工程。电站建设总工期72个月,拟于2026年12月开工,2033年12月建成投运。

3月31日,山东省发展改革委以鲁发改项审〔2026〕144号文核准山东蒙阴垛庄抽水蓄能电站项目。据悉,该项目位于临沂市蒙阴县垛庄镇,总装机容量120万千瓦,主要由上水库、下水库、输水系统、地下厂房、地面开关站和配套连接道路、业主营地、施工供电工程、供水及补水系统等组成,为一等大(1)型工程。

4月10日,由中方企业投资开发的柬埔寨上达岱抽水蓄能电站项目在柬埔寨戈公省举行开工仪式。据悉,该项目由中国重型机械有限公司、二重(德阳)重型装备有限公司及南方电网澜湄国际能源有限责任公司共同投资开发,是中柬产能合作重点项目清单中的核心工程,也是柬埔寨首座千兆瓦级抽水蓄能电站。

3月31日,南网储能玉林抽水蓄能电站主体工程开工建设。据悉,总投资83.6亿元的玉林抽水蓄能电站将安装4台30万千瓦机组,装机规模和调节能力分别达到120万千瓦和240万千瓦,每小时可将120万立方米水能转化为120万度清洁电能,满足约20万居民用户一天的用电需求。

3月25日,集团公司下发了安徽华电芜湖西形冲抽水蓄能电站主体工程实施复核意见,电站通风兼安全洞贯通,施工供水、供电、场内道路等满足地下厂房开挖条件,同意主体工程实施备案,标志着该项目主体工程正式迈入开工建设新阶段。据悉,该电站位于安徽省芜湖市弋江区峨桥镇,装机容量120万千瓦,为Ⅰ等大(1)型工程,电站枢纽工程主要由上下水库、输水发电系统、地下厂房及开关站等组成。


相关阅读:9座抽水蓄能电站迎来重要进展:广东1座电站核准、1座电站主体工程开工

( 来源: 北极星电力网 作者: sunshine整理 )
