昌波水电站地下厂房岩锚梁混凝土浇筑完成

来源:中国水电十四局

发布时间:2026年04月29日

点击数: 31

4月27日,随着最后一仓混凝土的浇筑,由水电十四局承建的国内在建规模最大的调压室群昌波水电站地下厂房岩锚梁混凝土浇筑施工圆满收官,仅耗时26天,较合同进度节点目标提前4个月,标志着地下厂房工程取得关键里程碑突破,为后续厂房主体施工奠定坚实基础。昌波水电站位于西藏与四川交界的金沙江上游干流上,是国内在建规模最大的调压室群水电项目,也是国家“十四五”规划重点建设的十大清洁能源基地和“十五五”规划的109项重大工程之一的金沙江上游水风光一体化基地重要组成部分。水电十四局承建输水建筑物、引水式发电厂房及开关站、交通工程、施工支洞、下游河道综合治理等工程。

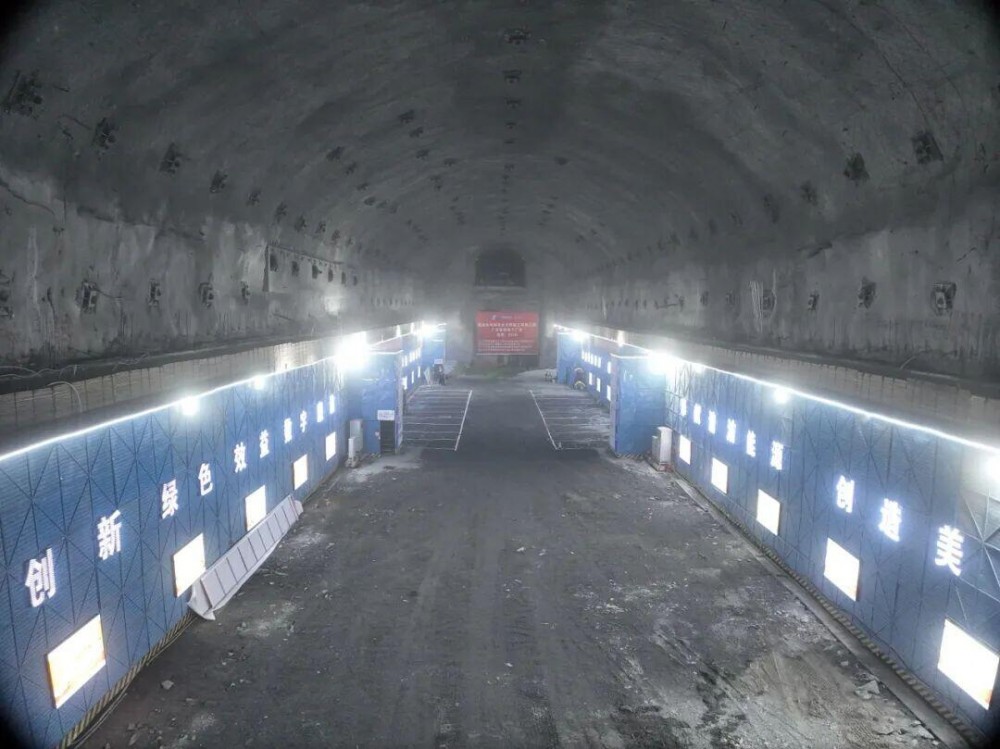

地下厂房岩锚梁上游侧长161.1米,下游侧长161.85米,共分25仓混凝土浇筑,混凝土量约1450立方米。岩锚梁作为地下厂房核心承重结构,承担着未来水轮发电机组安装、检修等重型设备吊装重任,其施工质量直接决定电站长期安全稳定运行。

施工过程中,面对地下洞室交叉作业密集、温控要求严苛及镜面混凝土等多重挑战,项目团队明确了“开挖即精品、浇筑即镜面”的质量要求,严格推行“首件制”和“样板引路”,依托智慧工地系统,实时采集人员、设备、环境等数据,实现施工现场全周期精细化管理,强化工序衔接与过程管控。

过程中提前开展配合比试验,优化混凝土配比,减少混凝土收缩变形;浇筑时采用分层浇筑、连续振捣工艺,管理人员全程旁站,精准把控振捣时间和振捣深度;养护阶段监测梁体温度,精准调控养护湿度和时间,保障混凝土强度与表面质感双达标。最终实现岩锚梁镜面混凝土一次成型,梁体表面光滑如镜,优良率达100%,得到各方单位的高度认可。岩壁梁开挖及混凝土浇筑顺利完成,标志着昌波水电站地下厂房建设取得重要阶段性进展。昌波水电站建设团队将继续保持严谨的施工态度,持续深耕优质施工工艺,严把安全、质量、进度关,全力冲刺后续工程建设目标,在高原峡谷中建设安全、高效、智能的现代化水电站,为国家清洁能源基地开发提供支撑。
