今天是2025年12月27日 星期六

孟底沟水电站左岸边坡全线开挖突破100米

来源:四局江河之光

发布时间:2025年12月26日

点击数: 57

12月23日18时30分,随着爆破声响起,孟底沟水电站左岸边坡1-1区2400至2385高程爆破完成,至此,左岸边坡全线到达2385高程,完成年度目标。

孟底沟水电站是雅砻江中游“一库七级”开发的第5个梯级电站,是“十四五”期间雅砻江中游水电开发的战略支撑项目,在国家能源发展战略中占据重要地位。电站总装机容量达240万千瓦,年发电量预计可达104亿千瓦时,其挡水建筑物采用技术难度高、承载能力强的混凝土双曲拱坝,最大坝高达到201米。

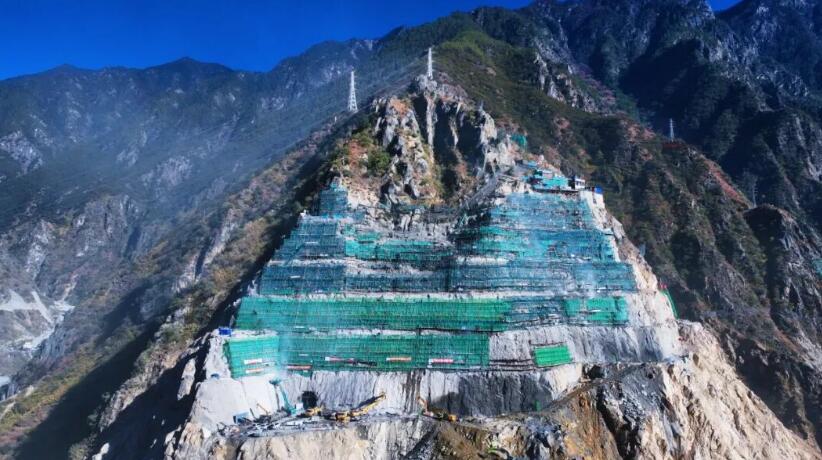

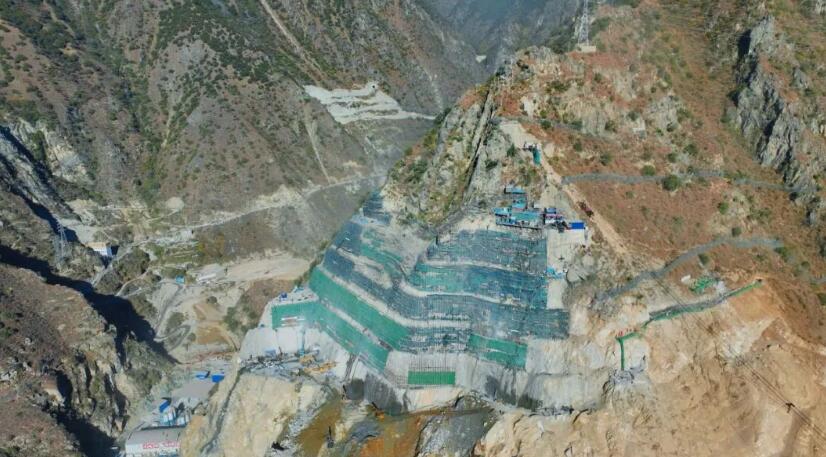

本次顺利完工的左岸缆机平台边坡,是电站建设的核心控制性工程之一,最大垂直高度达112米,兼具“高边坡、陡倾角、施工难”的典型特征,对施工技术、安全管控和进度推进均提出了严苛挑战。面对复杂工况,项目部秉持“科学决策、精准施策”的原则,创新采用小台阶分层开挖支护一体化技术,通过精心规划布设内循环施工便道,成功构建“多作业面平行开挖、同级边坡同步支护、各工序无缝循环衔接”的高效施工格局,大幅提升了整体作业效率与施工质量。

针对作业面“土石夹杂、地质条件复杂多变”的突出难题,项目技术团队组建专项攻坚小组,展开技术攻关。团队对锚索施工的每一道工序进行动态跟踪与优化调整,通过深度分析张拉试验数据,实时校准工艺参数,成功破解了多项技术瓶颈。同时,全面推行标准化、流程化施工模式,将单级边坡的施工周期从原先的30天以上显著压缩至19.5天左右,实现了效率与质量的双重提升。在爆破控制这一关键环节,项目部严格执行“预裂爆破与光面爆破相结合”的精细化施工方案,通过精确设定孔网参数、运用毫秒延时起爆技术、严格管控爆破药量,在确保开挖进度的同时,最大限度地降低了对保留岩体的扰动,有效保障了边坡的长期稳定性与外观平整美观,为创建国家级精品工程筑牢了安全防线。

截至目前,孟底沟水电站左岸边坡累计完成土石方开挖32.3万方,边坡喷锚支护1.9万平米,锚杆及锚杆束2.8万根,锚索已完成285束。下一步,项目部将乘势而上,聚焦后续关键工序,持续强化技术创新与安全管控,全力以赴推进工程建设,确保项目按计划稳步推进。


特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
