陕西启动绿电直连申报:直连线路长度不限,试点项目2028年底前建成投产

来源:陕西省太阳能行业协会

发布时间:2025年07月30日

点击数: 80

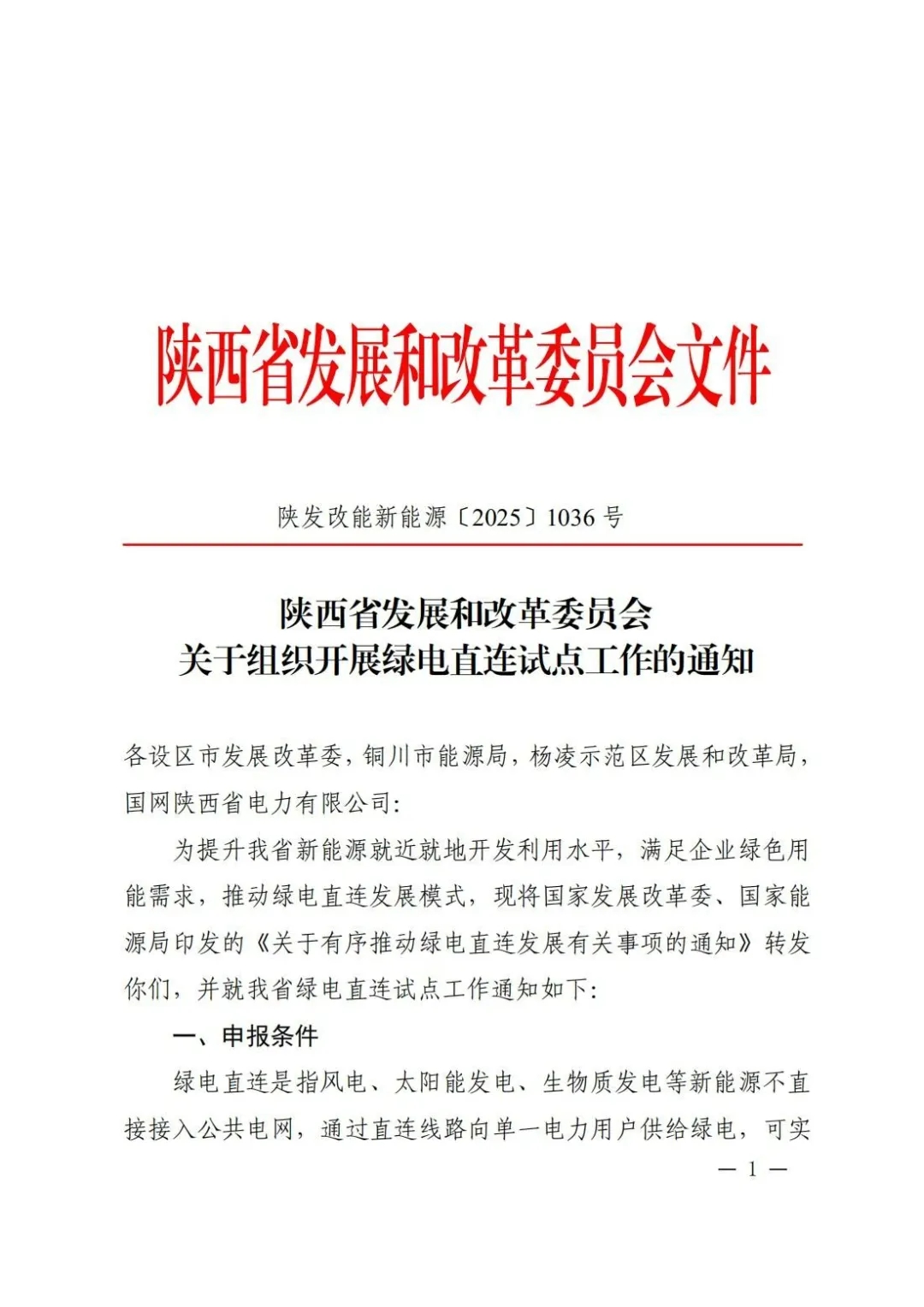

近日,陕西发改委发布关于组织开展绿电直连试点工作的通知。通知规定,绿电直连项目以满足企业绿色用能需求、提升新能源就近就地消纳水平为目标,按照安全优先、绿色友好、权责对等、源荷匹配原则建设运行,公平合理承担安全责任、经济责任与社会责任。

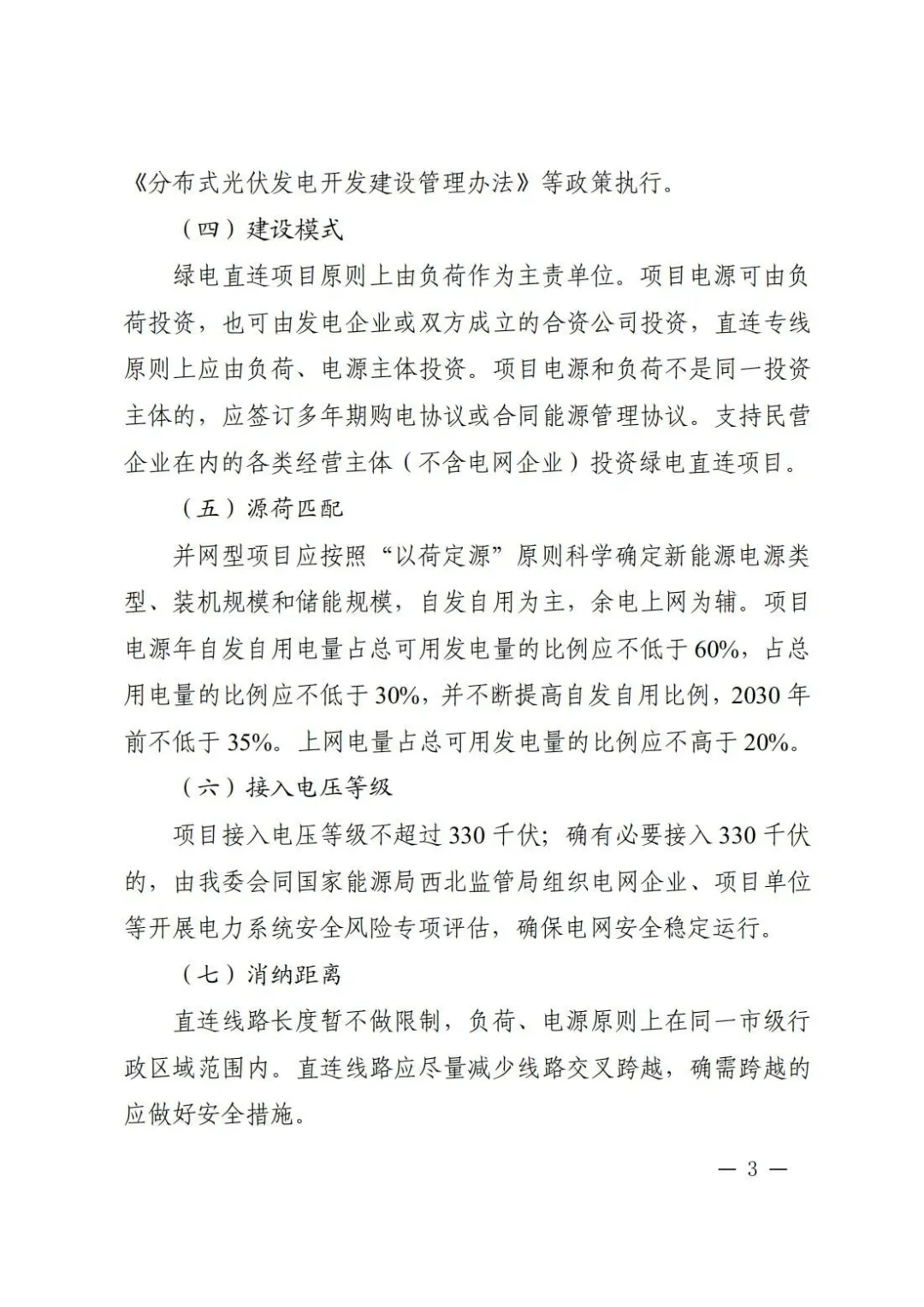

文件明确,消纳距离上,直连线路长度暂不做限制,负荷、电源原则上在同一市级行政区域范围内。直连线路应尽量减少线路交叉跨越,确需跨越的应做好安全措施。

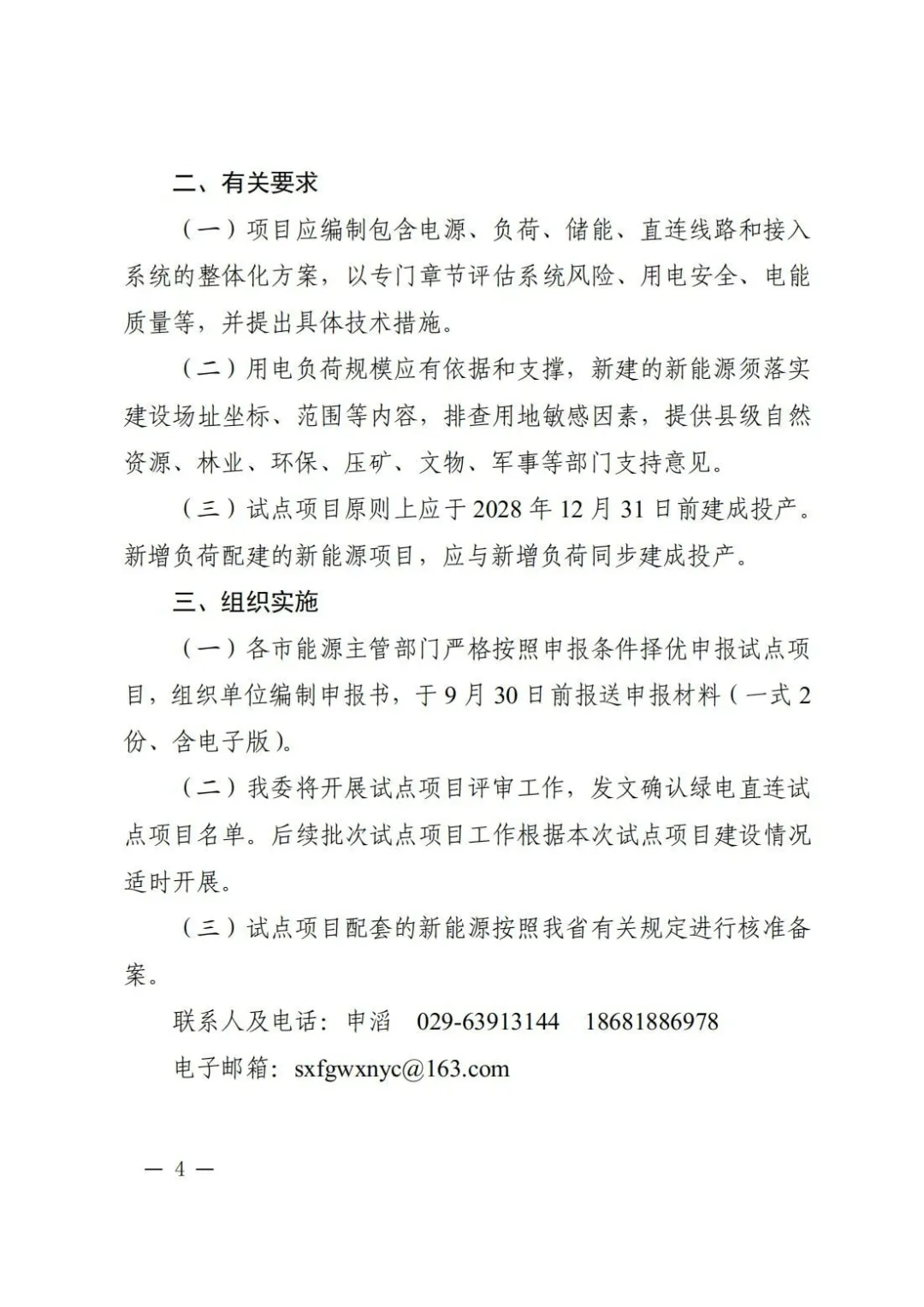

试点项目原则上应于2028年12月31日前建成投产。新增负荷配建的新能源项目,应与新增负荷同步建成投产。

项目按照负荷是否接入公共电网分为并网型和离网型两类。

从负荷要求看,一是新增负荷可配套建设新能源项目。二是已有燃煤燃气自备电厂足额清缴可再生能源发展基金的存量负荷可开展绿电直连,通过压减自备电厂出力,实现清洁能源替代。三是有降碳刚性需求的出口外向型企业利用周边新能源资源探索开展存量负荷绿电直连。

其中,并网型项目应按照“以荷定源”原则科学确定新能源电源类型、装机规模和储能规模,自发自用为主,余电上网为辅。项目电源年自发自用电量占总可用发电量的比例应不低于60%,占总用电量的比例应不低于30%,并不断提高自发自用比例,2030年前不低于35%。上网电量占总可用发电量的比例应不高于20%。
