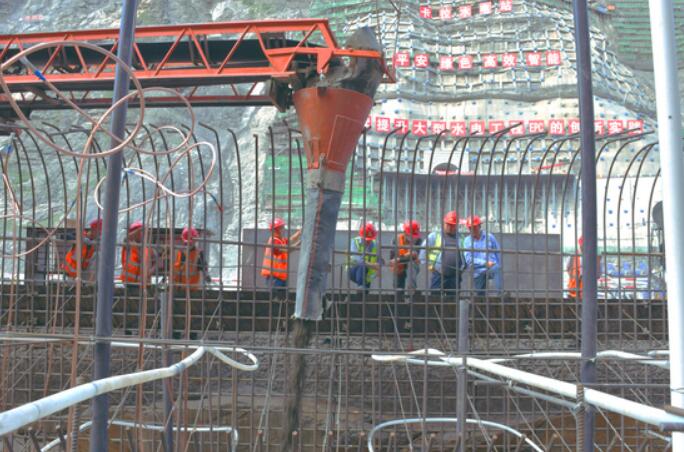

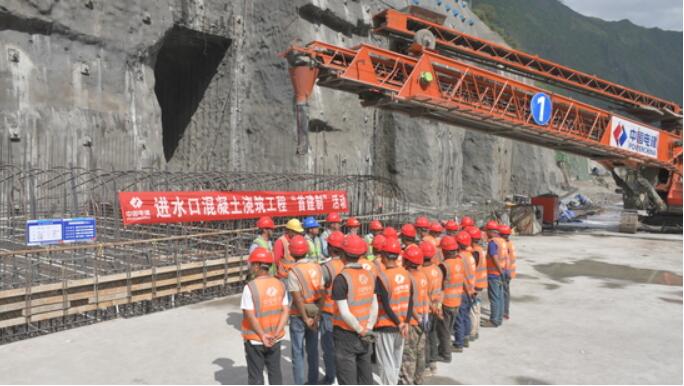

7月13日,卡拉水电站进水塔底板混凝土顺利开仓浇筑,标志着进水口主体结构施工全面启动,为后续金属结构安装及电站按期投产发电奠定了坚实基础。
卡拉水电站位于四川省凉山彝族自治州木里藏族自治县境内,是雅砻江中游“一库七级”开发的第七级电站,作为国家九大清洁能源基地之一——雅砻江流域水风光一体化基地建设的又一座百万千瓦级骨干电站,总装机容量102万千瓦。电站进水口采用岸塔式进口,布置于工程右岸岸边,4 台机组进水口呈“一”字型并排布置,进水塔整体规模宏大,长122米,宽29米,高43米。进水口底板厚4米。相邻进水塔之间设结构缝,每个塔体结构独立。施工采用台阶式浇筑法,混凝土总浇筑方量高达12360.1立方米,施工组织难度大,质量要求高。
面对底板混凝土体量大、结构复杂以及汛期施工等挑战,项目建设团队建立全流程管控体系,以严控混凝土温度为核心,浇筑前运用布料机进行低坍落度工艺性试验,验证并优化温控方案与操作流程;实施全过程温控措施,严控出机口至入仓温度,运输中采取车辆覆盖隔热、错峰浇筑及仓面喷雾降温。同步辅以内部预埋冷却水管通水散热与表面保温养护,有效抑制温升与温差;创新应用智能灌浆系统,配套投入集中制浆站、布料机等大型设施,构建智能作业体系,实现灌浆参数精准控制与实时监测;针对凉山州雨季特点,成立防洪专项小组,联动气象部门构建“气象-水文-施工”联动预警机制,实施24小时气象信息监测,动态调整施工时序及增设临时排水设施降低降雨干扰;浇筑过程严把质量关,技术人员全程旁站,严格把控配合比、坍落度、入仓温度、振捣密实度及养护条件等关键环节,最终确保首仓混凝土达到内实外光的高标准要求。
进水塔底板首仓混凝土的成功浇筑,是卡拉水电站主体工程建设的重要里程碑,为塔身快速施工及引水系统金属结构安装创造了有利条件。下一步,卡拉项目团队将继续聚焦主厂房施工、压力管道竖井浇筑等核心工序,全力以赴,力争提前完成全容量并网目标,为西南清洁能源基地建设贡献更大力量。
