浙江缙蓄电站下库导流泄放洞锥阀调试顺利完成

来源:中国电建水电十四局 作者:张天博

发布时间:2025年05月14日

点击数: 52

5月10日,浙江缙云抽水蓄能电站下库导流泄放洞锥阀调试顺利完成,为实现机组全部投产发电奠定坚实基础。

导流泄放洞锥阀室及消能结构作为导流洞最重要结构之一,是泄洪结构的重要组成部分,钢筋结构复杂,施工难度大,安全风险系数高,为二级风险超危大施工部位。缙蓄电站下库导流泄放洞出口消能结构由消力池与溢流堰结构组成,整体长32.67米,宽26.80米。消能工结构两侧衡重式边墙高14.5米,消力池顶部溢流顶板高9.0米,厚1.0米。为确保施工安全高效,项目部安排经验丰富的管理人员负责现场生产、质量、安全管理,坚持“高标准、严要求、抓落实”,及时协调解决现场问题。针对消能结构钢筋、模板、混凝土施工量大、作业风险高等特点,将施工排架验收作为安全管控重点,安装拆除过程中工作负责人全程旁站。浇筑过程中合理调配施工资源,保证混凝土骨料入仓连续、震捣及时,统筹安排外观质量消缺和养护工作,从而保证了泄放洞消能结构整体混凝土质量可控。

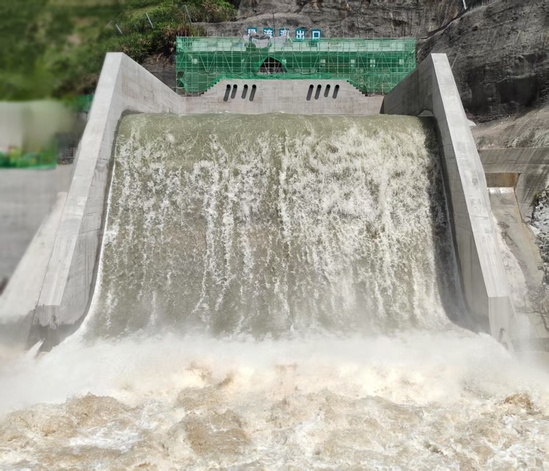

5月10日上午项目部组织专业人员对下库启闭机房事故闸门井进行深水82米机器人摄像、摸探作业,在业主监理共同见证下经检查闸门井底槛及周边无异物,符合排水条件;13时25分锥阀开启进入调试至14时40分调试平稳,进行持续排水,5月13日7时排水结束,历时约66小时、共泄流462万立方米,电站消能工运行正常。项目部全体员工将继续保持昂扬斗志,以实际行动践行水电精神,严把工程安全、质量、进度关,全力冲刺项目机组全面投产目标,为工程高质量履约目标贡献智慧与力量!
