肇庆抽水蓄能电站2号机组座环蜗壳提前10天吊装就位

来源:机电安装分局 作者:何礼

发布时间:2025年04月10日

点击数: 246

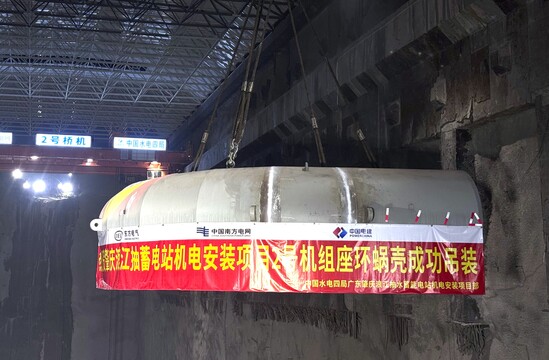

4月5日,肇庆抽水蓄能电站2号机组座环蜗壳顺利完成吊装,较计划工期提前10天。

座环蜗壳作为抽蓄电站埋设的重要过流部件之一,是安装过程中吊装尺寸最大的设备,也是机组引水、排水和承压的重要部件,其安装质量直接影响机组的运行效率与稳定性,对安装精度和焊接质量要求较高。2号机组座环蜗壳最大半径达5700毫米,起吊重量约120吨。

蜗壳焊接过程中,项目部严格执行“三检制”,实时监测顶盖把合面及底环把合面形变数据,及时调整焊接顺序,座环组合焊缝探伤优良率100%,顶盖及底环把合面平面度误差控制在0.30毫米以内,优于厂家标准。蜗壳凑合节纵缝及环缝TOFD探伤次合格率100%。

为确保吊装成功,作业人员对起吊设备和机坑进行仔细查验,开展详细的安全技术交底工作,明确吊装流程控制要点与风险防控措施,并对吊装过程进行全程监控。整个吊装过程衔接紧密、井然有序、安全平稳。

肇庆抽水蓄能电站是中国首个国产大型变速抽水蓄能电站,是“十四五”期间国家重点实施项目。电站安装3台单机容量30万千瓦的定速可逆式水泵水轮机/发电电动机和1台单机容量30万千瓦的变速可逆式水泵水轮机/发电电动机组,总装机容量为120万千瓦。目前,项目正在积极准备2号机组蜗壳水压试验、3号机组座环蜗壳吊装等工作。
