福建水口水电站坝下工程一期围堰完成施工 2022年工程全面竣工

来源:中国电力新闻网

发布时间:2018年04月26日

点击数: 328

近日,福建省重点工程水口水电站坝下水位治理与通航改善工程(简称水口水电站坝下工程)传来好消息,该工程一期围堰全部填筑完成,在2018年闽江第一场洪水到来之前顺利完成工程防洪围堰的施工工作。



一期围堰由纵向混凝土围堰与上、下游过水围堰组成,围堰导流设计流量采用十年一遇洪水标准设计。下一步工程施工重点为右岸船闸地基开挖与填筑工作。



据了解,该工程于2006年立项,2015年8月工程正式动工。工程位于闽清、闽侯县交界处,水口水电站下游约9公里闽江河段上。工程枢纽由右岸挡水坝、右岸船闸、溢流坝和左岸护坡等组成。右岸2×500吨级一线船闸设计年通航能力1400万吨。工程船闸部分计划在2021年建成通航,2022年工程全面竣工。建成后,水口水电站下游将恢复四级航道通航标准,全面提升闽江的水上运输能力。

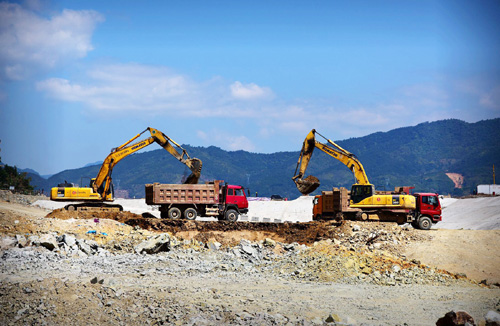

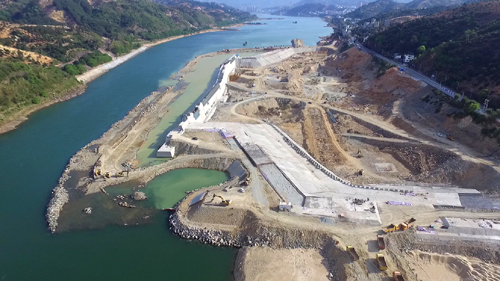

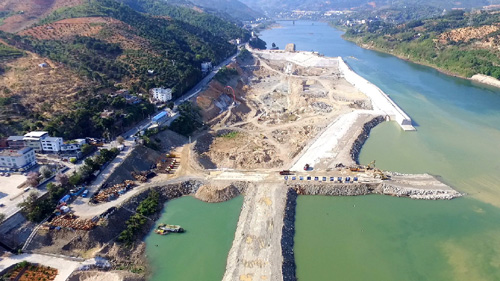

工程施工现场。



原标题:福建水口水电站坝下工程一期围堰完成施工
